重点工程进展
信息来源:荆州水务集团 | 发布时间:2020-05-11 17:26:53

1.纪南水厂

纪南水厂于2019年5月20日正式开工建设,计划工期365天。设计总规模为10万m3/d,厂区占地面积53.5亩,近期按土建10万m3/d、工艺设备5万m3/d规模建设,近期总投资1.2亿元。

水厂净水处理采用强化常规处理工艺,主要处理工艺为折板絮凝池、平流沉淀池、V型滤池过滤、次氯酸钠消毒;污泥处理工艺采用重力浓缩、离心脱水工艺。

先进的制水工艺将生产更加优质的自来水,不仅可以极大的满足荆州纪南生态文化旅游区的用水需求,同时未来水厂将作为荆州城市供水第二水源的配套水厂,可以解决荆州市供水水源单一的问题,在服务民生、服务新区发展上有着至关重要的意义。

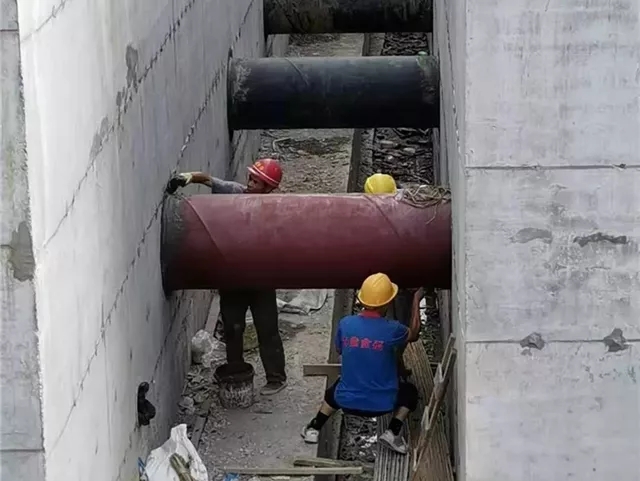

8月份主要实施给水构筑物清水池的主体施工,对清水池南侧四、五、六号块池柱浇筑,南侧一号块顶板及剪力墙验筋验模;剪力墙绑扎钢筋及支模,加工清水池顶板钢筋等。对送水泵房附属配电间进行放线、土方开挖和标高测量。

2.城北快速路管道迁移工程(复兴大道)

城北快速路建设是我市第一个PPP项目,也是政府投资基础建设最大的一个项目,总投资规模达82.47亿元。该道路西联迎宾大道、东接规划机场,将串联沪蓉高铁荆州站、蒙华铁路荆州东站、荆州民用机场等重要交通枢纽,形成荆州未来城市东西向交通主轴线。2018年5月正式投入建设。

城北快速路管道迁移工程主要是服务这项重点工程建设,将道路修建时占压的供水管道向北迁移并进行改造升级,此举可大幅提升管线的输水能力与安全性能,满足纪南、马山、318国道沿线企业居民的生产、生活用水需求。

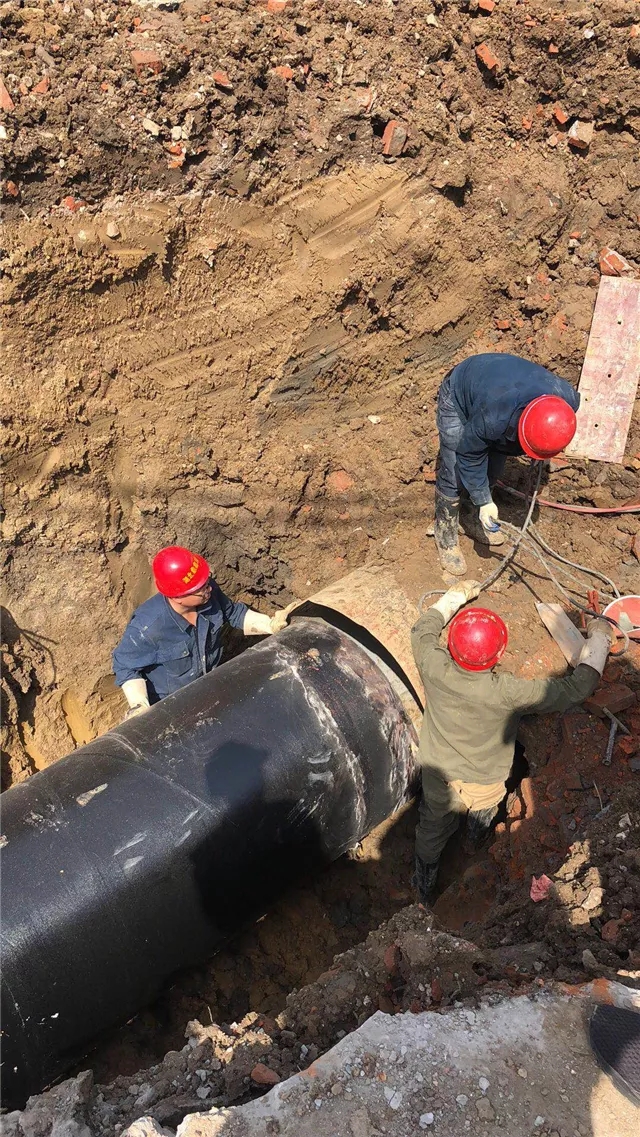

本次迁改主要以卓尔城至楚都大道,供水管线全长约10千米,全线采用球墨铸铁管材。工程于2018年11月底开工,随道路修建逐步推进,施工现场有道路修建方和各管线单位交叉作业,协调量和施工难度大,对现场安全与质量管理提出更高要求。截止目前,工程主管建设总进度为40%,8月份主要实施翠环路与工农路等支管迁移施工。

3.荆沙大道(深圳大道-上海大道)主管建设

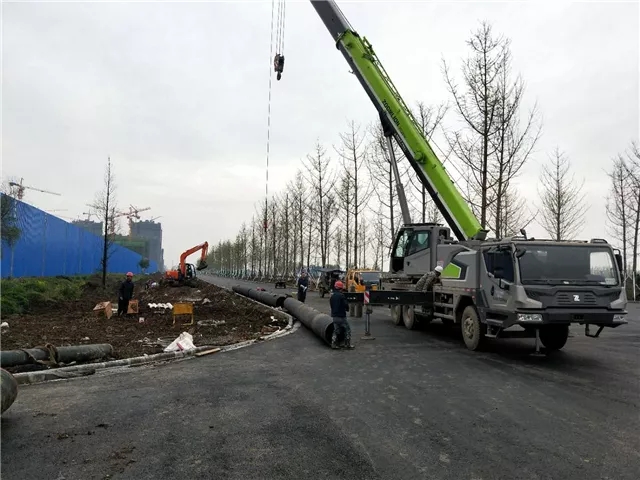

该工程是荆州大道向东延伸线,服务东部新修道路沿线用水需求。工程造价386.56万元,于7月20日开工建设,安装DN600mm球管1638米,目前工程进度60%。因设计管线位置有箱涵,设计变更后按要求加快施工进度。

4.海子湖路供水主管建设

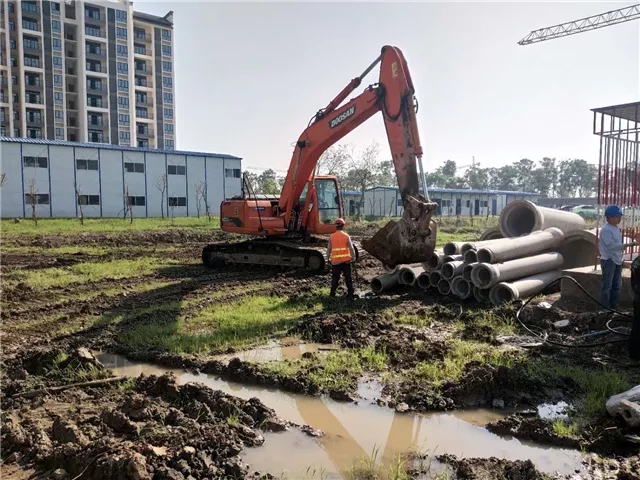

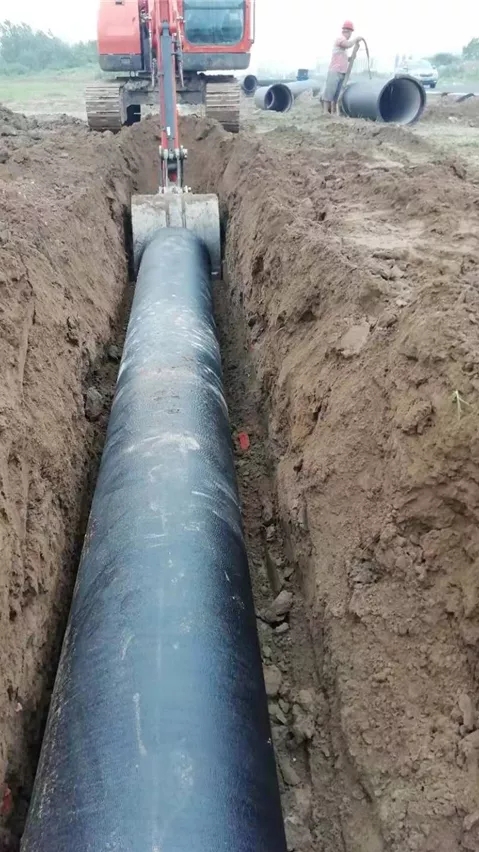

该工程分两段施工,一段是汉宜高铁至引江济汉渠。2月27日开工建设,工程造价767万元,安装DN600mm球管长约3000米;另一段是景明观路至汉宜高速路。4月10日开工,工程造价696.83万元,安装DN600mm球管长约2000米。工程主要服务海子湖路沿线用户和纪南文旅新区用水,随道路建设进度逐步推进,8月份的工程进度分别为85%和70%。

5.三供一业项目建设

三供一业(央企部分)分户改造工程造价597万元,分为地质勘察院、中铁十二局、中铁十局、中国电信及中国移动共5家单位约1300户水表分户。

目前,中铁十局和十二局工程分户改造已实施完成,竣工资料正在准备中;中化地勘院375户分户完成进度90%;中国电信已进场施工,主要实施沟槽开挖和安装钢塑管;中国移动分户合同正在签定中,工程公司已提前做好施工的前期准备。

6.楚都大道(凤凰大道—雨台路)主管建设

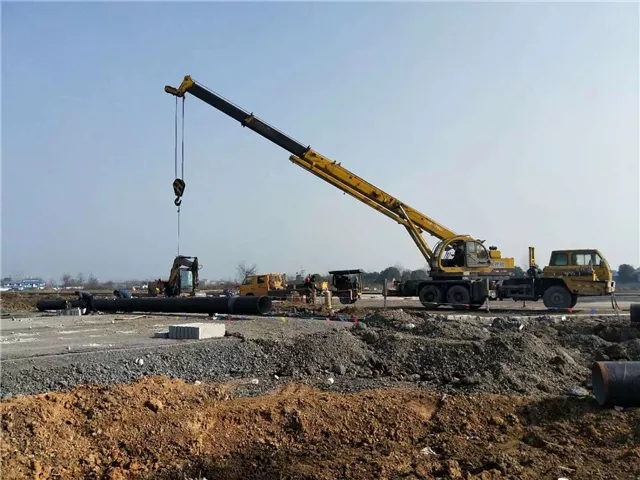

工程造价933.68万元,是楚都大道给水主管向北延伸线。于4月15日开工建设,全线安装DN600mm球墨铸铁管,工程进度40%。本月主要完成给水管道过引江济汉渠和庙湖大桥的施工组织。

7.凤凰大道(二广高速-天谷大道)供水主管建设

该工程是凤凰大道给水主管向城市东北部的延伸线,将与天谷大道连通,向沙北新区补水。工程造价386万,铺设DN400mm球墨管约400米。工程于3月22日开工建设,随道路建设推进,本月工程进度为30%。
